Ok

En poursuivant votre navigation sur ce site, vous acceptez l'utilisation de cookies. Ces derniers assurent le bon fonctionnement de nos services. En savoir plus.

Ce que les administrations cachent aux citoyens

L’extension de la capacité de la gare de Cornavin actuellement à l’étude (elle coûterait 1,9 milliards) commandée par les CFF, l’OFT, le canton et la ville de Genève, ne suffirait en aucun cas à combler les lacunes du nœud ferroviaire de Genève. Il faudrait pour matérialiser le Plan directeur cantonal 2030 une seconde extension souterraine de Cornavin (un milliard), une seconde gare à l’aéroport (un milliard), et une nouvelle ligne reliant Cornavin à la nouvelle gare de l’aéroport (un milliard). Au total 4,9 milliards, achèvement lointain.

La solution de la boucle, prévue par les CFF en 1985, comble ces lacunes beaucoup plus simplement, ne nécessite pas de gare nouvelle à l’aéroport, ne nécessite aucune extension de Cornavin, ne nécessite pas de liaison nouvelle entre ces deux gares, ne coûte qu’un milliard, et est réalisable en 10 ans.

Le canton de Genève a adopté un Plan directeur cantonal 2030. Il a été mis à jour par le Conseil d'Etat le 6 décembre 2023 et a été approuvé par la Confédération le 12 avril 2024. Il est contraignant pour les autorités fédérales, cantonales et communales.

Ce Plan directeur cantonal 2030 prévoit une nouvelle liaison ferroviaire entre Cornavin et l’aéroport, via la place des Nations.

2024.08.03 Plan directeur cabton.jpg

Cette nouvelle liaison recevrait 4 trains par heure et par sens circulant entre Annemasse et Zimeysa et 4 trains par heure et par sens circulant entre Bernex et Zimeysa.

2050.00.00 CantonConceptOffre.jpg

Ces nouvelles lignes augmenteraient donc de 16 trains par heure, 8 par sens, le trafic à Cornavin. Ces 16 trains par heure augmenteraient de 40 % environ le trafic à la gare de Cornavin, ce qui rendrait indispensable la réalisation de la seconde extension  souterraine de Cornavin.

Donc, quelques années après l‘achèvement de l’extension souterraine actuellement à l’étude, qui provoquerait au bas des quartiers Dassier, des Grottes et des Cropettes un énorme chantier d’un milliard, qui durerait une dizaine d’années, une seconde extension souterraine devrait être construite, provoquant un second chantier d’un milliard, juste à côté du précédent, entraînant la démolition de toute la rangée d’immeubles qui borde actuellement la gare. Les CFF sont parfaitement conscients de cette nécessité. En voici la preuve, ce document élaboré par les CFF:

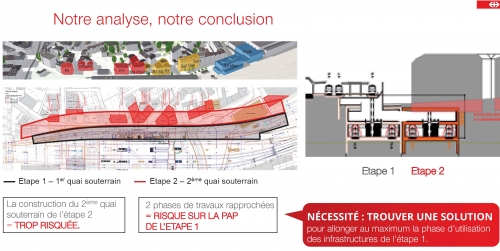

2022.10.20Présentation CFF HepiaPage13.jpg

 Je ne suis pas sûr que les gouvernements de la Confédération, du canton et de la Ville de Genève en soient eux conscients ....

Vous pensez que les Genevois vont accepter d’être traités de cette manière ? qu’ils vont accepter de devoir supporter en plein centre de la ville, un chantier d’un milliard, qui durerait une dizaine d’années, suivi quelques années plus tard d’un second chantier d’un milliard, au même endroit, de même nature ?

Lorsqu’ils apprendront lors de l’enquête publique qu’ils devraient subir par la suite un second chantier, de même ampleur, au même endroit, ils s’opposeront vigoureusement à la 1ère extension souterraine.

Les juges du Tribunal fédéral mandateront des experts. Ceux-ci s’étonneront que la solution de la boucle n’ait jamais été sérieusement étudiée. Les juges concluront en ordonnant de réaliser l’étude comparative des deux solutions.

Pour en savoir plus: 2021.01.18 Mémoire techniqueAmendé 6 mars 2021.pdf

Pour diffuser : 2023.03.19 Flyer.pdf

Les commentaires sont fermés.
